|
Envoyer une suggestion | Exportation: |
FNC030 |
m² |

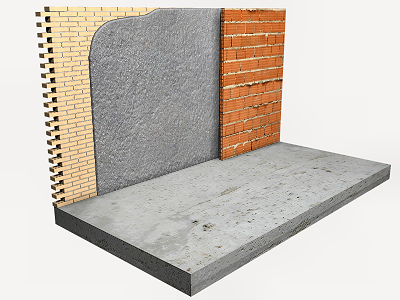

Crépi de ciment sur l'arrière de la couche extérieure de la façade avec chambre d'air. |
1.123,16F CFA |
||
Crépi de ciment, à vue, appliqué sur un parement vertical intérieur, à l'arrière de la couche extérieure de façade avec lame d'air, jusqu'à 3 m de hauteur, finition superficielle rugueux, avec mortier de ciment M-5. |
Code interne |
Désignation |
Quantité |
Unité |
Prix unitaire |
Prix total |
mt09mor010c |
Mortier de ciment CEM II/B-P 32,5 N type M-5, confectionné sur site avec 250 kg/m³ de ciment et une proportion en volume 1/6. |
0,010 |
m³ |
74.118,41 |
741,18 |
mo020 |
Compagnon professionnel III/CP2 construction. |
0,322 |
h |
825,53 |
265,82 |
mo113 |
Ouvrier d'exécution I/OE1 construction. |
0,161 |
h |
584,70 |
94,14 |
Coûts directs complémentaires |
2,000 |
% |
1.101,14 |
22,02 |
|
Coût d'entretien décennal: 190,94F CFA les 10 premières années. |
Montant total HT: |
1.123,16 |
Cahier des charges
UNITÉ D'OUVRAGE FNC030: CRÉPI DE CIMENT SUR L'ARRIÈRE DE LA COUCHE EXTÉRIEURE DE LA FAÇADE AVEC CHAMBRE D'AIR. CLAUSES TECHNIQUES Réalisation d'un revêtement continu de mortier de ciment M-5, à vue, de 10 mm d'épaisseur, appliqué sur un parement vertical intérieur, à l'arrière de la couche extérieure de façade avec lame d'air, jusqu'à 3 m de hauteur, finition superficielle rugueux. Comprend la préparation de la surface support, la réalisation des joints, des coins, guides séparées au plus de trois mètres, des arrêts aux rencontres avec les parements, des revêtements ou des autres éléments placés sur sa surface. CRITÈRE POUR LE MÉTRÉ Surface mesurée selon documentation graphique du Projet, sans déduire les ouvertures inférieures à 4 m² et en déduisant, dans les ouvertures de surface supérieure à 4 m², l'excès sur les 4 m². CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE DE L'ÉLÉMENT PORTEUR. On vérifiera que la surface support est dure, propre et sans imperfections, qu'elle possède la porosité et la planéité adéquates, qu'elle est rugueuse et stable, et qu'elle est sèche. On vérifiera que les éléments fixes, tels que les cadres et les précadres de portes et de fenêtres, sont en place et que la toiture du bâtiment est terminée. PROCESSUS D'EXÉCUTION PHASES D'EXÉCUTION. Détails de plans de travail. Réalisation des guides. Application du mortier. Réalisation des joints et des rencontres. Finition superficielle. Séchage du mortier. CLAUSES DE FINALISATION. Il sera plan et aura une adhérence parfaite au support. CONSERVATION ET MAINTENANCE. On protégera le revêtement récemment exécuté. CRITÈRE POUR LE MÉMOIRE On mesurera la surface réellement exécutée selon les spécifications du Projet, en déduisant, dans les ouvertures de surface supérieure à 4 m², l'excès sur les 4 m². |
Déchets générés
Code CED |
Déchets générés |
Poids (kg) |
Volume (l) |
17 01 01 |
Béton (bétons, mortiers et préfabriqués). |
0,228 |
0,152 |
Veuillez patienter
Exécution du processus...
